GNSS的现场安装

2022年11月15日 09:55

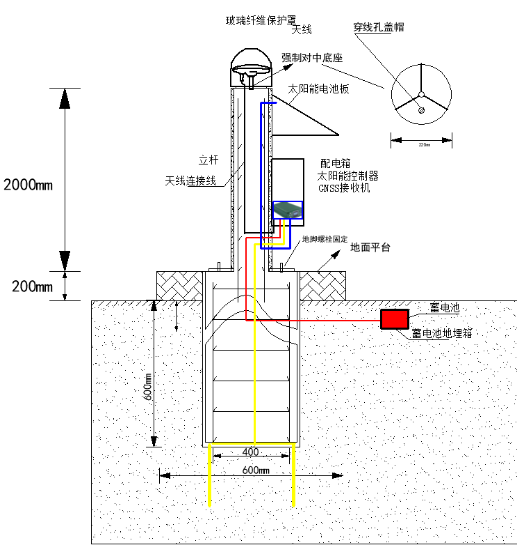

(1)在选取的点位上先开挖一个60*60*80cm的基坑(具体尺寸依据现场及设计方案);

(2)制作观测墩的浇筑模板,制作60*60*20cm的正方形模板(具体尺寸依据现场及设计方案);

(3)水泥标号不低于325,按照C25的混凝土强度标准进行混凝土拌和;

(4)放入地笼、制作好的模板,浇筑混凝土,进行振捣直至混凝土与模板齐平;

(5)静止12小时后拆模。

(6)设备安装,固定立杆、将设备固定在强制对中器上,连接线缆。

(7)设备调试,对每个监测点进行IP规划,对主机设置好IP号和端口号,调试并做记录保存。
